Método do caminho crítico: um guia rápido

ProjectManager

O que é o caminho crítico na gestão de projetos?

Na maioria dos projetos, existem pelo menos duas ou mais sequências de tarefas inter-relacionadas ou dependentes que devem ser executadas em paralelo. O caminho crítico de um projeto é a sequência mais longa de tarefas que devem ser executadas para concluir um projeto.

As tarefas no caminho crítico são chamadas de atividades críticas porque, se sofrerem atrasos, toda a conclusão do projeto será atrasada, ao contrário das atividades em sequências de tarefas não críticas, que podem ser adiadas sem afetar o cronograma geral do projeto.

Para encontrar o caminho crítico, os gerentes de projeto utilizam o método do caminho crítico (CPM). Identificar o caminho crítico de um projeto é muito útil para os gerentes de projeto, pois permite:

  • Estimar com precisão a duração total do projeto.
  • Estimar o tempo necessário para concluir cada tarefa do projeto.
  • Identificar atividades críticas que devem ser concluídas no prazo e exigem supervisão rigorosa.
  • Descobrir quais tarefas do projeto podem ser adiadas sem afetar o cronograma, calculando a folga de cada tarefa.
  • Identificar dependências entre tarefas, restrições de recursos e riscos do projeto.
  • Priorizar tarefas e criar cronogramas de projeto realistas.

Antes feito manualmente, o caminho crítico agora pode ser calculado automaticamente com softwares de programação de projetos equipados com gráficos de Gantt, o que torna o método do caminho crítico muito mais fácil. ProjectManager é um software de gestão de projetos que ajuda você a implementar rapidamente o método do caminho crítico. Crie um cronograma de projeto em nosso premiado gráfico de Gantt e, em seguida, basta filtrar pelo caminho crítico. Quando chegar o momento da execução, sua equipe pode colaborar usando uma lista de tarefas, um quadro kanban ou um calendário. E você pode acompanhar tudo com painéis e relatórios para garantir que o projeto continue no caminho certo. Comece hoje mesmo gratuitamente.

O ProjectManager mostra automaticamente o caminho crítico de um projeto
O ProjectManager pode calcular o caminho crítico para você em nossos gráficos de Gantt — saiba mais.

No entanto, antes de aprender como usar softwares de gestão de projetos como o ProjectManager para identificar automaticamente o caminho crítico de um projeto, é importante se familiarizar com o diagrama do caminho crítico e com as fórmulas do CPM. Isso permite entender melhor como gerenciar o caminho crítico dos seus projetos usando softwares de programação de projetos.

O que é o método do caminho crítico (CPM)?

O método do caminho crítico (CPM) é uma técnica de gestão de projetos utilizada por gerentes de projeto para criar um cronograma de projeto preciso. O método CPM, também conhecido como análise do caminho crítico (CPA) ou programação do caminho crítico, consiste em usar o diagrama do caminho crítico para representar visualmente as sequências de tarefas de um projeto. Depois que essas sequências ou caminhos são definidos, sua duração é calculada por meio do algoritmo do caminho crítico para identificar o caminho crítico.

Vamos analisar cada elemento para entender melhor como implementar o método do caminho crítico na gestão de projetos.

Diagrama do caminho crítico

Um diagrama do caminho crítico é um diagrama de rede que representa a ordem em que as tarefas do projeto devem ser concluídas, sua duração e quando se espera que comecem e terminem. Esse diagrama do caminho crítico mostra duas sequências distintas de tarefas, mas, dependendo do projeto, pode haver mais sequências que precisam ser executadas em paralelo.

Ao criar um cronograma de projeto, cada tarefa possui uma data de início e término, que podem ser calculadas usando as variáveis do algoritmo do caminho crítico: início mais cedo (ES), início mais tarde (LS), término mais cedo (EF), término mais tarde (LF) e folga, que são representadas no exemplo de diagrama do caminho crítico abaixo.

  • Início mais cedo (ES): é o momento mais cedo em que uma tarefa pode ser iniciada no projeto. Isso não pode ser determinado sem antes saber se existem dependências entre tarefas
  • Início mais tarde (LS): é o último momento em que uma tarefa pode ser iniciada antes de ameaçar atrasar a linha do tempo do projeto
  • Término mais cedo (EF): é o momento mais cedo em que uma atividade pode ser concluída, com base em sua duração e em seu início mais cedo
  • Término mais tarde (LF): é o momento mais tarde em que uma atividade pode ser concluída, com base em sua duração e em seu início mais tarde
  • Folga ou float: a folga ou float de uma tarefa é o tempo que ela pode ser adiada antes de impactar sua sequência de tarefas e o cronograma do projeto. As tarefas no caminho crítico têm folga zero, pois não podem ser atrasadas
Diagrama do caminho crítico – não preenchido

Algoritmo do método do caminho crítico (CPM)

O algoritmo do caminho crítico possui duas partes: o avanço direto, que permite encontrar o ES e o EF de cada tarefa do projeto da esquerda para a direita, e o retorno inverso, que é aplicado da direita para a esquerda e permite que os gerentes de projeto calculem o LS, o LF e a folga ou float de cada tarefa em um cronograma de projeto.

Fórmulas do avanço direto do caminho crítico
O ES de uma tarefa do projeto é igual ao EF de sua predecessora, e o EF é calculado pela soma do ES com sua duração estimada, usando a fórmula do avanço direto do CPM: EF = ES + t (em que t é a duração da atividade).

O primeiro passo do avanço direto é calcular o ES da primeira tarefa, que não possui predecessora. Nesse caso, o ES é zero e o EF é calculado simplesmente somando a duração da tarefa ao seu ES. Assim, a fórmula para a primeira tarefa é EF = 0 + t (em que t é a duração da atividade).

Ao concluir os cálculos do avanço direto, o ES e o EF de todas as tarefas do projeto serão definidos. A atividade com o maior EF identifica o tempo esperado necessário para concluir todo o projeto.

É assim que um diagrama do caminho crítico deve ficar após a conclusão do avanço direto. Este exemplo mostra que o maior valor de EF é 37, que corresponde à duração estimada do projeto.

Diagrama do caminho crítico – passagem para frente

Fórmulas do retorno inverso do caminho crítico
O retorno inverso começa usando o maior EF da última atividade, valor que indica o tempo necessário para concluir o projeto, como o LF das atividades mais próximas do término. Para encontrar o LS dessas tarefas, sua duração deve ser subtraída do LF usando a fórmula: LS = LF – t (em que t é a duração da atividade).

O LF de todas as tarefas anteriores será igual ao LS da tarefa seguinte.

Em seguida, o retorno inverso permite encontrar o LS de todas as tarefas da direita para a esquerda, que é calculado subtraindo sua duração estimada do valor de LF com a fórmula: LS = LF – t (em que t é a duração da atividade).

Depois que os valores de LS e LF de todas as tarefas são identificados, a folga de cada tarefa do projeto é calculada por meio da fórmula: Folga = LF – EF. Esta é uma das fórmulas mais importantes do algoritmo do caminho crítico, pois as atividades com valor de folga igual a zero determinam o caminho crítico do projeto.

Após isso, o diagrama do caminho crítico deve estar completo, com todos os valores de ES, EF, LS, LF e folga, conforme mostrado abaixo.

Diagrama do caminho crítico – passagem para trás

Agora que definimos os dois principais elementos do método do caminho crítico, vamos seguir um guia passo a passo sobre como calcular o caminho crítico de um projeto.

Como calcular o caminho crítico

Agora que você conhece os conceitos-chave do método do caminho crítico, veja como calcular o caminho crítico em sete etapas.

1. Listar as tarefas do projeto e estimar sua duração

Use uma estrutura analítica do projeto para reunir todas as atividades que levam ao entregável final e, em seguida, crie uma lista de tarefas indicando sua duração esperada, que neste exemplo é medida em dias.

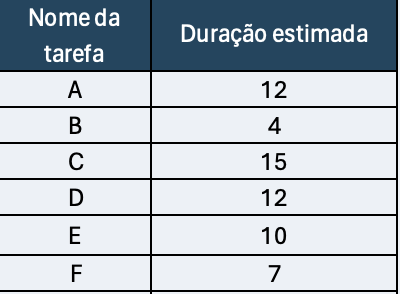

Diagrama do caminho crítico – lista de tarefas

Para estimar a duração de cada tarefa de forma realista, você deve usar dados de projetos anteriores e outras fontes de informação, como membros da equipe do projeto e especialistas no assunto.

2. Identificar as dependências entre tarefas

Determine quais tarefas dependem da conclusão de outras antes de poderem começar e adicione uma coluna de “tarefas predecessoras” à lista de tarefas, como mostrado abaixo. Use seu julgamento e o feedback dos membros da equipe. Isso definirá como as tarefas serão posicionadas no diagrama do caminho crítico, motivo pelo qual definir incorretamente as dependências torna o método do caminho crítico inútil.

Diagrama do caminho crítico – lista de tarefas com tarefas predecessoras

3. Criar um diagrama do caminho crítico

O exemplo de diagrama do caminho crítico abaixo mostra as tarefas da lista organizadas de acordo com suas dependências.

Diagrama do caminho crítico – não preenchido

4. Usar as fórmulas do algoritmo do caminho crítico

O próximo passo é calcular o ES, LS, EF, LF e a folga usando as fórmulas do caminho crítico.

Avanço direto
Vamos começar aplicando a fórmula às duas primeiras tarefas do diagrama do caminho crítico, as tarefas A e B. Como elas não têm tarefas predecessoras, seu ES é igual a zero. A fórmula para a tarefa A seria EF = 0 + 12 e, para a tarefa B, EF = 0 + 4, conforme mostrado abaixo.

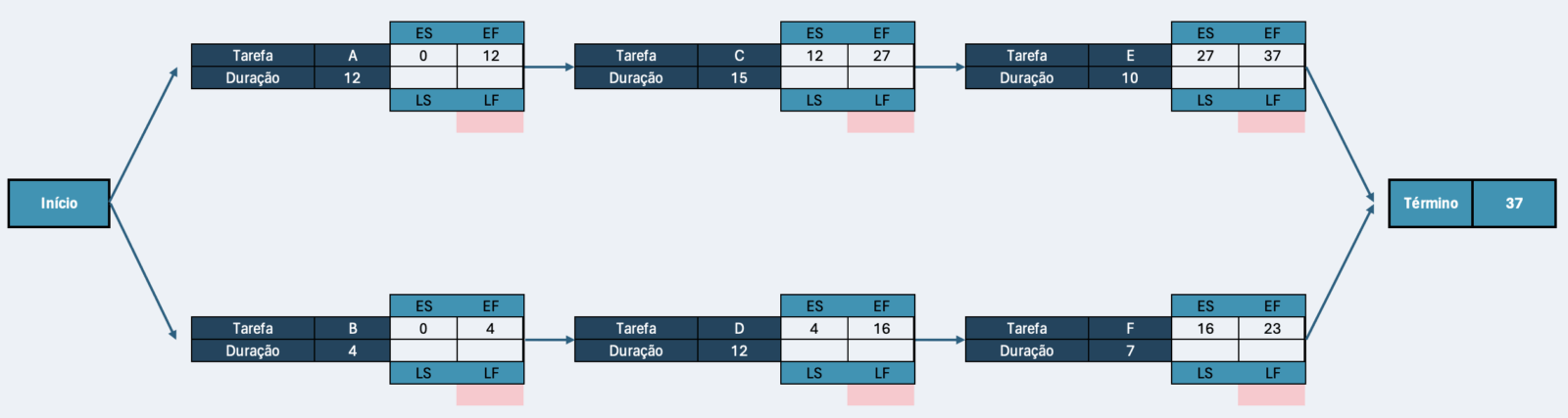

Diagrama do caminho crítico – primeiro passo do cálculo da passagem para frente

Conforme explicado anteriormente, o processo de cálculo do ES e do EF das tarefas C, D, E e F é um pouco diferente, pois o valor de ES é igual ao EF da tarefa predecessora.

  • O ES da tarefa C é igual ao EF da tarefa A, que é 12
  • O ES da tarefa D é igual ao EF da tarefa B, que é 4
  • O ES da tarefa E é igual ao EF da tarefa C, que é 27
  • O ES da tarefa F é igual ao EF da tarefa D, que é 16

Em seguida, o EF é calculado somando o ES à duração da tarefa. Como explicado acima, o maior valor de EF pertence à tarefa E, que determina a duração total do projeto. Neste caso, são 37 dias.

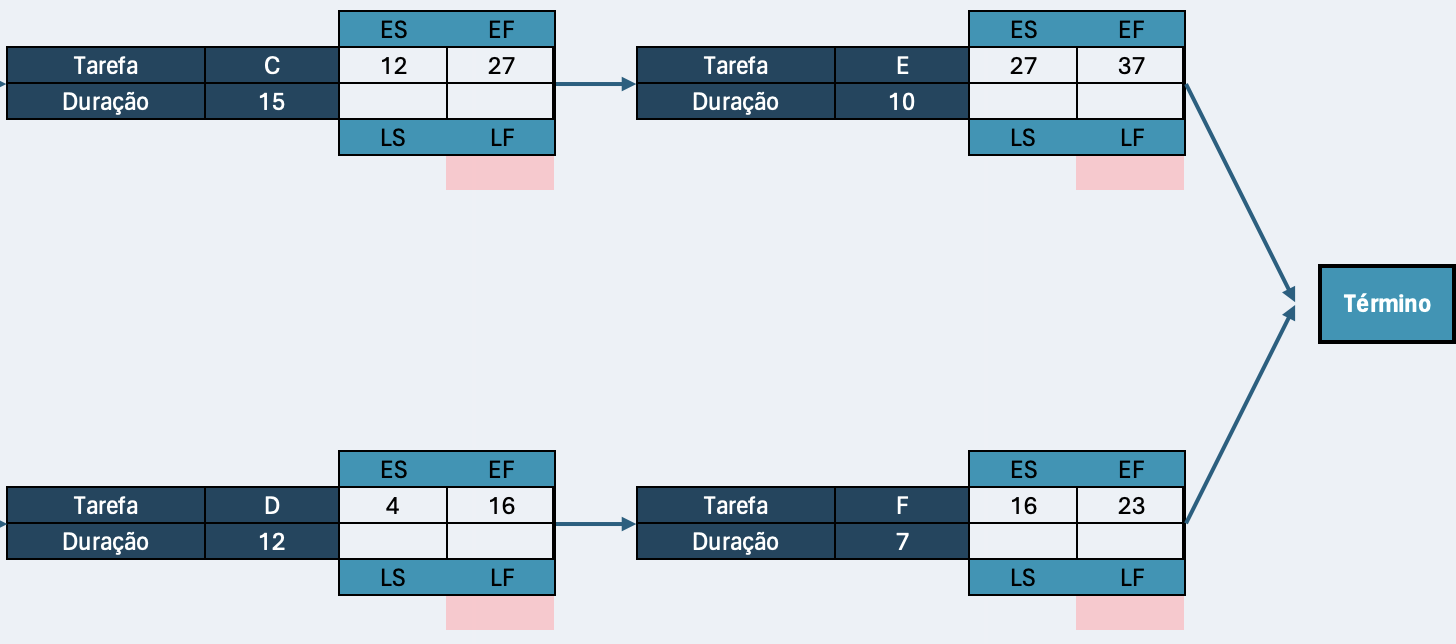

Diagrama do caminho crítico – segundo passo no cálculo da passagem para frente

Depois que o ES e o EF de todas as tarefas do projeto são calculados, é hora do retorno inverso.

Retorno inverso
Para iniciar o retorno inverso, é necessário atribuir um valor de LF às tarefas E e F, que será o maior EF do diagrama do caminho crítico, igual a 37 (o EF da tarefa E). Em seguida, calcula-se o LS das tarefas E e F subtraindo sua duração do LF de 37, usando a fórmula LS = LF – t.

  • LS da tarefa E = (37 – 10) = 27
  • LS da tarefa F = (37 – 7) = 30

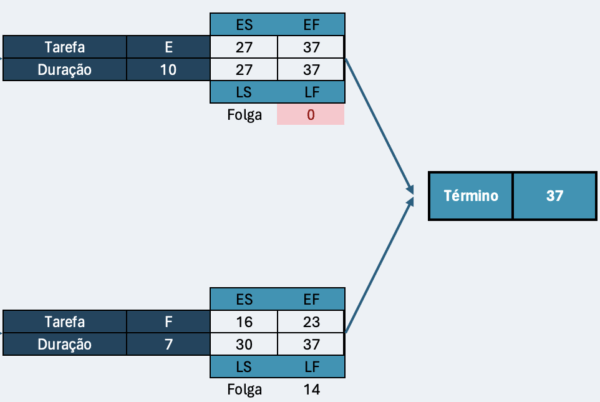

Diagrama do caminho crítico – primeiro passo no cálculo da passagem para trás

Agora, o LF das tarefas A, B, C e D será igual ao valor de LS da tarefa seguinte, e seu próprio LS será calculado usando a fórmula LS = LF – t.

Depois disso, é hora de calcular a folga de todas as tarefas usando a fórmula: Folga = LF – EF.

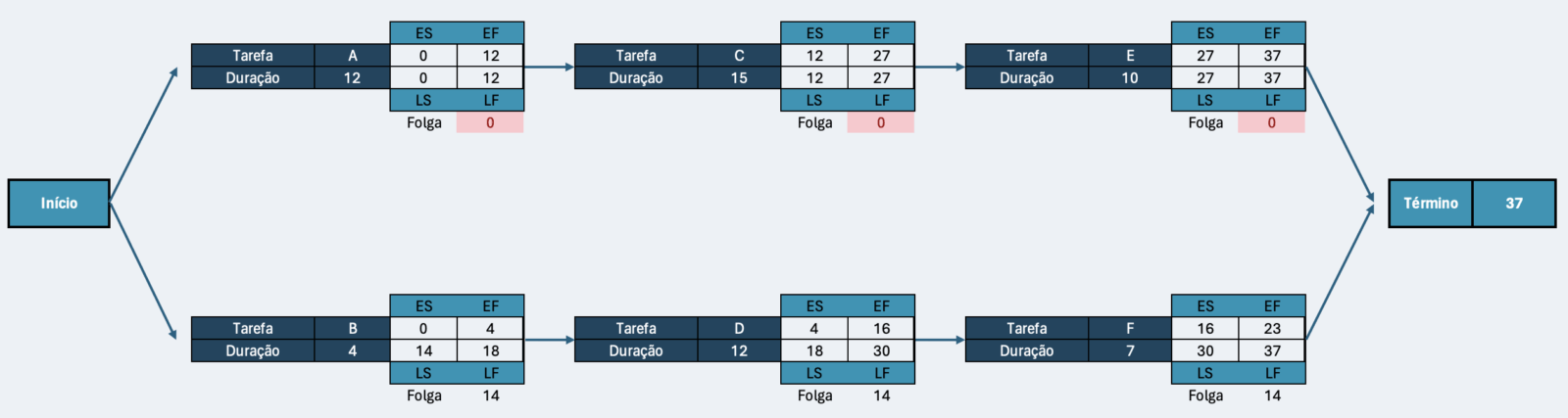

Diagrama do caminho crítico – passagem para trás

6. Identificar o caminho crítico

As atividades com folga ou float igual a zero compõem o caminho crítico, que neste caso são as tarefas A, C e E. Todas essas atividades do caminho crítico são tarefas dependentes, exceto a primeira tarefa do cronograma CPM. As tarefas com folga positiva são tarefas paralelas às atividades do caminho crítico. Neste exemplo, o valor de folga indica que elas podem ser atrasadas em até 14 dias sem afetar a entrega pontual do projeto.

7. Revisar durante a execução

Continue atualizando o diagrama do caminho crítico ao longo da fase de execução do projeto.

Essas etapas da análise do caminho crítico determinam quais tarefas são críticas e quais podem ter folga, ou seja, podem ser adiadas sem impactar negativamente o cronograma do projeto. Agora você tem as informações necessárias para planejar o plano de execução do projeto e o cronograma do caminho crítico com mais precisão, aumentando as chances de cumprir o prazo do projeto.

Também é preciso considerar outras mudanças ou restrições que possam alterar o cronograma do projeto. Quanto mais esses eventos inesperados ou riscos forem considerados, mais preciso será o cronograma do caminho crítico. Se tempo adicional for acrescentado ao projeto por causa dessas restrições, isso é chamado de arrasto do caminho crítico, que representa quanto mais tempo o projeto levará devido a uma tarefa ou restrição.

Quando usar a análise do caminho crítico?

A análise do caminho crítico é outra forma de se referir ao método do caminho crítico. Como mencionado, ela é utilizada por setores com projetos complexos, como aeroespacial, defesa, construção e desenvolvimento de produtos.

Por isso, a análise do caminho crítico é uma etapa inicial fundamental no desenvolvimento de um cronograma de projeto. Ela é realizada no início do ciclo de vida do projeto, geralmente na fase de planejamento, embora também seja possível incluir o CPM em uma proposta de projeto antes de sua aprovação.

Ao entender quais são as tarefas críticas de um projeto, você pode se concentrar em concluí-las dentro do prazo, especialmente quando tempo, recursos e custos são fatores limitantes. Ter esse conhecimento antes da execução ajuda a garantir a entrega bem-sucedida do projeto.

Qual é a importância do CPM na gestão de projetos?

Os projetos são compostos por tarefas que precisam seguir um cronograma para cumprir um prazo. Isso pode parecer simples, mas sem mapear o trabalho, o escopo do projeto pode sair rapidamente do controle e o projeto acabar fora do rumo.

O uso do método do caminho crítico é importante na gestão de projetos porque ele identifica todas as tarefas necessárias para concluir o projeto. Em seguida, determina quais tarefas precisam ser executadas no prazo, quais podem ser adiadas se necessário e quanto de folga está disponível.

Quando aplicada corretamente, a análise do caminho crítico pode ajudar você a:

  • Identificar dependências entre tarefas, restrições de recursos e riscos do projeto
  • Estimar com precisão a duração de cada tarefa
  • Priorizar tarefas com base em sua folga, facilitando o cronograma do projeto e a alocação de recursos
  • Identificar tarefas críticas sem folga e garantir que sejam concluídas no prazo
  • Monitorar o progresso do projeto e medir variações de cronograma
  • Aplicar técnicas de compressão de cronograma, como crash duration ou fast-tracking

Benefícios de usar o CPM na gestão de projetos

Existem muitos motivos para usar o método do caminho crítico. Ele é uma excelente ferramenta de gestão de projetos para ajudar você a entregar seu projeto no prazo e dentro do orçamento, mas isso já foi amplamente discutido. A seguir, estão alguns outros benefícios de usar o CPM.

A análise do caminho crítico melhora a comunicação da equipe

Ela promove uma comunicação mais eficaz dentro da equipe do projeto. Todos participam fornecendo informações, o que reúne a experiência de diferentes membros da equipe em benefício do projeto como um todo. Isso inclui subcontratados, arquitetos, eletricistas, gerentes de construção, entre outros.

O CPM ajuda a priorizar tarefas

Naturalmente, após determinar o caminho crítico, fica mais fácil priorizar o trabalho. Você sabe quais tarefas precisam ser concluídas e isso oferece margem de manobra caso surjam problemas de tempo ou custo. Talvez nem todas as atividades sejam finalizadas, mas aquelas que são críticas para o projeto serão concluídas.

CPM e PERT ajudam a criar cronogramas precisos

O método do caminho crítico ajuda a criar um cronograma de projeto mais preciso, especialmente quando utilizado em conjunto com gráficos PERT. Isso permite estimativas mais confiáveis, a identificação de áreas de risco e a preparação de respostas para evitar atrasos dispendiosos.

CPM e gráficos de Gantt ajudam a mapear planos de projeto

Outro benefício é o caráter visual do CPM, especialmente quando representado na linha do tempo de um gráfico de Gantt. Ter um elemento visual para comunicar o cronograma do projeto é sempre uma vantagem. Nem todos absorvem informações da mesma forma, e ferramentas visuais ajudam as equipes a entender melhor o que é esperado e quando.

Desvantagens do método do caminho crítico

Embora o método CPM seja uma ferramenta valiosa de gestão de projetos, ele apresenta algumas desvantagens. Pode ser complexo e demorado em projetos com muitas tarefas e dependências.

Se o caminho crítico precisar ser reavaliado, esse processo pode ser longo e difícil de gerenciar. Além disso, ele costuma gerar cronogramas rígidos, o que dificulta a adaptação a circunstâncias imprevistas. Em alguns casos, também pode levar a um foco excessivo no caminho crítico, resultando na negligência de tarefas não críticas.

Como encontrar o caminho crítico com softwares de gestão de projetos

Como mencionado, o método do caminho crítico (CPM) foi criado no final da década de 1950. Naquela época, softwares de programação de projetos não existiam, e os gerentes de projeto precisavam calcular o caminho crítico manualmente.

Felizmente, hoje existem diversas alternativas de softwares de gestão de projetos que auxiliam no processo do caminho crítico. A maioria utiliza gráficos de Gantt para representar diagramas CPM e calcular o caminho crítico, mas seus conjuntos de funcionalidades variam bastante. Um dos softwares de gestão de projetos mais utilizados para identificar o caminho crítico é o Microsoft Project. No entanto, ele apresenta limitações significativas que tornam o ProjectManager uma opção mais adequada.

A seguir, estão alguns dos principais recursos de que você precisa, como gerente de projetos, para aplicar corretamente o método do caminho crítico no processo de cronograma.

Como encontrar o caminho crítico com o ProjectManager

Identificar o caminho crítico manualmente exige tempo e precisa ser feito ao longo de todo o projeto, por isso o uso de softwares de gestão de projetos torna esse processo muito mais eficiente. O ProjectManager é um software premiado que automatiza o processo do método do caminho crítico para você.

Nosso gráfico de Gantt online filtra o caminho crítico, conecta tarefas dependentes e faz parte de um software completo de gestão de projetos. Cadastre-se para um teste gratuito de 30 dias do nosso software e acompanhe o passo a passo para criar um gráfico de Gantt dinâmico e calcular automaticamente o caminho crítico em poucos passos simples.

1. Iniciar um projeto com um gráfico de Gantt

Gerenciar um projeto com gráficos de Gantt permite planejar e programar em um único lugar. Adicione suas tarefas e suas durações, e elas aparecerão automaticamente na linha do tempo do projeto, permitindo visualizar todo o projeto de uma só vez.

No software, você pode inserir as tarefas manualmente ou carregar uma planilha já existente. É possível adicionar descrições, prazos, prioridades, abas e atribuí-las a um ou mais membros da equipe. Também disponibilizamos modelos para ajudar você a começar.

Gráfico de Gantt do ProjectManager mostrando o caminho crítico de um projeto de construção

2. Adicionar dependências entre tarefas

No software, conecte suas tarefas dependentes no gráfico de Gantt arrastando uma tarefa sobre a outra. Você verá uma linha pontilhada indicando que as tarefas estão vinculadas e, em seguida, poderá definir o tipo de dependência.

Gráfico de Gantt mostrando a linha do tempo.

3. Definir a linha de base do projeto

Definir a linha de base é possível quando o cronograma do projeto estiver concluído, com prazos e custos definidos. A linha de base registra seus dados e os utiliza para comparação com o progresso real.

No gráfico de Gantt, crie a linha de base do projeto adicionando a data de início da tarefa e a data prevista para conclusão. Essas datas planejadas de início e término serão comparadas aos dados reais do projeto e mostrarão se ele está no caminho certo.

4. Visualizar o caminho crítico

Encontre facilmente o caminho crítico do seu projeto usando nosso filtro de caminho crítico. Isso ajuda a identificar o que precisa ser feito para concluir o projeto e mostra se há algum atraso.

Recurso de gráfico de Gantt do ProjectManager para identificar automaticamente o caminho crítico

5. Visualizar uma visão geral com um painel

Agora que o projeto está planejado, visualizá-lo em um painel é a melhor forma de obter uma visão de alto nível do progresso.

Na visualização de painel, acompanhe se o projeto está avançando conforme o planejado. Nosso painel monitora diversas métricas do projeto, como variações, tarefas e outros indicadores, calculando automaticamente os dados e exibindo-os em gráficos e quadros fáceis de entender.

Visualização do painel do ProjectManager, que mostra seis métricas principais de um projeto

6. Gerar relatórios de progresso

A geração de relatórios é essencial para extrair dados do projeto, obter insights e compartilhá-los sobre seu desempenho. Existem diversos tipos de relatórios que, em conjunto, oferecem uma visão completa da performance do projeto.

Gere facilmente relatórios sobre o caminho crítico, o andamento das tarefas, o status do projeto, custos e muito mais diretamente no software. Os cálculos são feitos automaticamente, e você pode filtrar os resultados para visualizar apenas o que deseja. O recurso de relatórios funciona com apenas um clique.

Relatório de status do projeto

Perguntas frequentes sobre o método do caminho crítico

O método do caminho crítico é dinâmico e pode gerar muitas dúvidas. A seguir, destacamos algumas das perguntas mais frequentes.

Quem inventou o método do caminho crítico?

O método do caminho crítico foi desenvolvido no final da década de 1950 por Morgan R. Walker e James E. Kelley. As origens do método do caminho crítico estão intimamente relacionadas à técnica de avaliação e revisão de programas (PERT), um método semelhante que costuma ser utilizado em conjunto com o CPM na gestão de projetos.

Qual é a diferença entre CPM e PERT?

O método do caminho crítico (CPM) e a técnica de avaliação e revisão de programas (PERT) são ambos técnicas de programação de projetos, mas não são intercambiáveis.

Falamos bastante sobre o CPM, mas antes de compará-lo ao PERT, é importante definir o conceito. O PERT é utilizado para obter estimativas de tempo mais precisas em projetos complexos.

Ele utiliza um algoritmo para calcular a duração estimada de atividades imprevisíveis com base em estimativas otimista, pessimista e mais provável. O foco está em eventos e marcos representados em um gráfico PERT com nós na estrutura visual do projeto.

PERT e CPM podem ser usados juntos?

Embora sejam técnicas diferentes, PERT e CPM podem ser usados em conjunto no planejamento e na programação de projetos. A diferença entre eles está no foco: o PERT se concentra no planejamento e na gestão do tempo, enquanto o CPM envolve tempo e orçamento. O PERT ajuda a entregar o projeto mais rapidamente, e o CPM contribui para que ele seja concluído dentro do orçamento e do prazo.

Agora que você já sabe o que é o caminho crítico de um projeto, pode aprofundar-se no método do caminho crítico (CPM), uma técnica essencial de gestão de projetos baseada nesse conceito.

O ProjectManager é uma ferramenta online que fornece dados em tempo real para verificar a precisão do cronograma planejado em relação ao cronograma real, permitindo ajustes imediatos quando necessário. Veja como ele pode ajudar seu projeto iniciando um teste gratuito de 30 dias.
