La planificación implica más que organizar tareas para completar un proyecto antes de su fecha límite. Los gerentes de proyecto también deben considerar la capacidad. Es decir, contar con los recursos necesarios para satisfacer la demanda durante un período determinado. Utilice nuestra plantilla de planeación de capacidad gratuita para Excel para asegurarse de poder cumplir con las demandas de sus clientes.
Para descargar esta plantilla gratuita de planeación de capacidad, haz clic en la imagen.
¿Qué es la planeación de capacidad?
La planeación de capacidad es un proceso mediante el cual se determina cuánta capacidad de producción se necesita para satisfacer la demanda de productos, una demanda que fluctúa constantemente. Parte de este proceso consiste en conocer la capacidad máxima que tiene un fabricante para producir un producto durante un período específico.
En la gestión de proyectos, el proceso de planeación de capacidad forma parte de procesos relacionados como la gestión de recursos, la gestión del tiempo, la gestión de equipos y la gestión del trabajo. La planeación de capacidad equilibra los recursos disponibles para satisfacer la demanda de los clientes o las necesidades de capacidad del proyecto.
La gestión de capacidad forma parte del proceso que utilizan las organizaciones para mantenerse al día con los cambios en la demanda. Los gerentes de proyecto aplican distintas metodologías de planeación de capacidad para adaptarse a diferentes situaciones. Nuestra plantilla de planeación de capacidad gratuita es una herramienta flexible que les permite implementar esas estrategias.
El software de gestión de proyectos puede ayudarle a planificar la capacidad. ProjectManager es un software de gestión de proyectos galardonado que cuenta con sólidos diagramas de Gantt y le permite planificar, gestionar y monitorear recursos en tiempo real. Puede agregar recursos humanos y no humanos a cada tarea de su cronograma del proyecto, incluyendo fechas de inicio y finalización para garantizar que se completen a tiempo. Cuando asigna miembros del equipo a las tareas, nuestra disponibilidad en tiempo real agiliza el proceso. Una vez que establezca una línea base, podrá monitorear las variaciones del proyecto en tiempo real para ayudarle a mantenerse dentro del cronograma. Comience hoy mismo con ProjectManager de forma gratuita.

Por qué necesita una plantilla de planeación de capacidad
La planeación de capacidad es fundamental para cualquier organización que necesite entregar un producto o servicio. Comprender la capacidad de recursos de su organización le ayuda a crear un plan operativo o plan de producción eficaz y a satisfacer las necesidades futuras de recursos.
Esto se logra al permitir visualizar la utilización de recursos, el tiempo y el esfuerzo que cada miembro del equipo dedica a completar sus tareas. Con esta información, un gerente puede realizar los ajustes necesarios en proyectos futuros según las habilidades y la disponibilidad de los integrantes del equipo.
¿Cuándo debe usar una plantilla de planeación de capacidad?
La planeación de capacidad es útil cuando se trabaja para garantizar que la oferta satisfaga la demanda. Esto significa que puede planificar la capacidad para una semana, un mes, un trimestre, un año o incluso períodos más largos. Naturalmente, este proceso ocurre durante la fase de planificación de un proyecto o de una ejecución de producción.
Utilizar nuestra plantilla de planeación de capacidad gratuita para Excel le ayudará a monitorear equipos autónomos, mantenerse al tanto de prioridades cambiantes, prepararse para tareas impredecibles, gestionar trabajadores remotos y mucho más. Contar con un plan de capacidad le ayudará a mejorar el desempeño del equipo y optimizar las actividades de la organización para lograr una mayor eficiencia.
Hemos hablado de la planeación de capacidad en el contexto de la manufactura y la gestión general de proyectos, pero también es útil en la gestión de operaciones. Puede aplicarse a la planeación de capacidad de recursos, la planeación de capacidad de proyectos, la planeación de capacidad de equipos y la planeación de capacidad de recursos humanos.
¿Por qué usar una plantilla de planeación de capacidad?
Nuestra plantilla de planeación de capacidad es útil porque es completamente personalizable, lo que le permite adaptarla a cualquier tipo de trabajo. Además, crea una plantilla de gestión de proyectos estandarizada para desarrollar su plan de capacidad, lo cual resulta útil por muchas razones, especialmente cuando archiva el documento y necesita recuperarlo para futuras actividades de planeación de capacidad.
Entre los beneficios de utilizar nuestra plantilla de planeación de capacidad se encuentra la reducción de faltantes de inventario, que ocurren cuando los fabricantes no logran satisfacer la demanda de los clientes. Una de las peores experiencias para un cliente es tener que esperar por un producto que desea comprar. La planeación de capacidad ayuda a minimizar este problema.
También puede utilizar nuestra plantilla de planeación de capacidad gratuita para identificar ineficiencias en sus procesos de negocio. Independientemente del tipo de capacidad que esté planificando, nuestra plantilla gratuita le permite identificar qué factores están limitando la capacidad y cómo evitarlos para asegurarse de contar siempre con los recursos necesarios.
La planeación de capacidad también aumenta la capacidad de entrega. Al saber cuándo tendrá disponible un producto y quién está disponible para entregarlo, puede ofrecer a los clientes tiempos de entrega más rápidos y estimaciones más precisas. Además, puede confirmar la disponibilidad futura antes de firmar un contrato con un cliente.
¿Para quién es esta plantilla de planeación de capacidad?
Nuestra plantilla de planeación de capacidad gratuita para Excel está diseñada para cualquier persona que gestione equipos en entornos de gestión de proyectos, planificación de la producción, proyectos de construcción o administración de empresas. Nuestra plantilla gratuita está diseñada para ser útil para las siguientes profesiones.
- Gerentes de proyecto
- Gerentes de producción
- Gerentes de construcción
- Gerentes de negocio
- Gerentes de operaciones

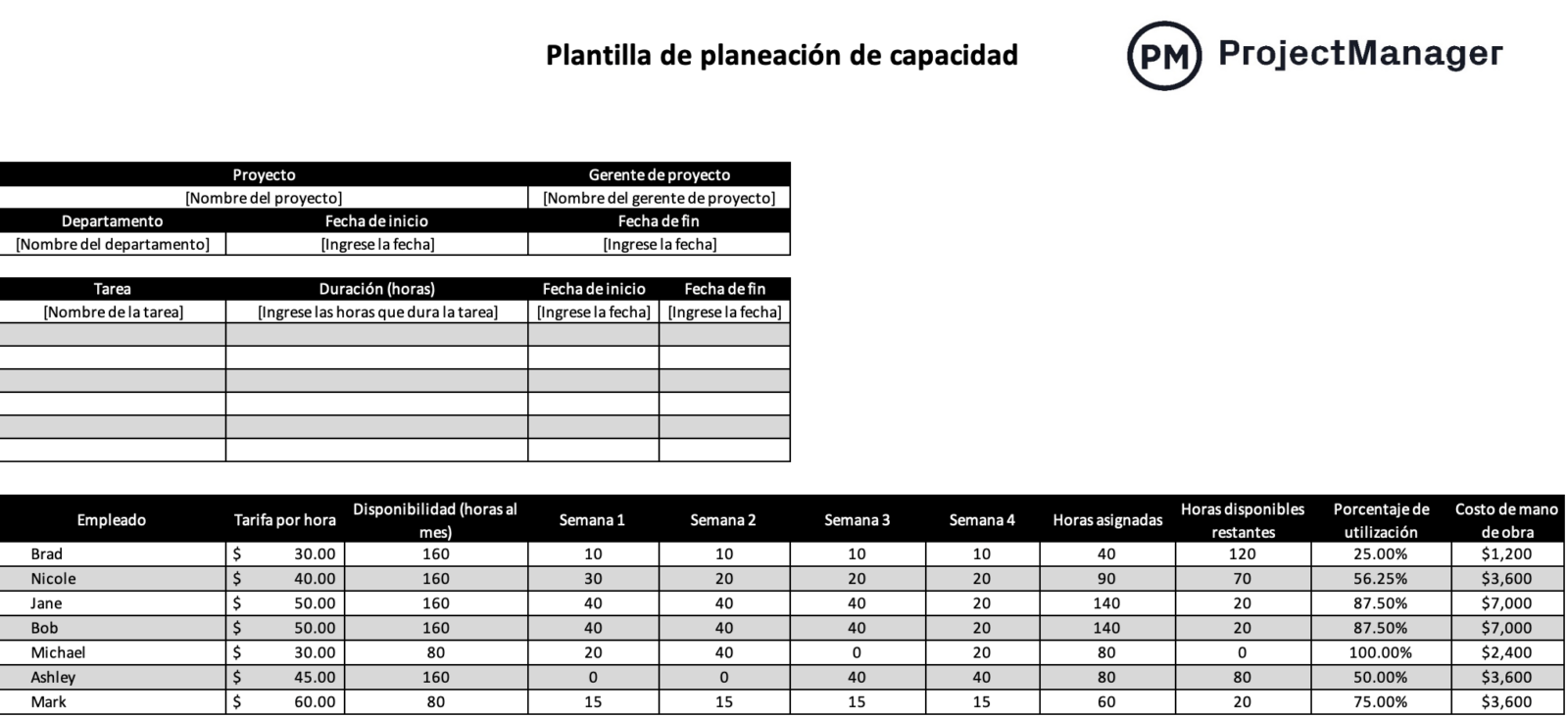

¿Qué incluye esta plantilla de planeación de capacidad?
Una vez que descargue nuestra plantilla de planeación de capacidad gratuita para Excel, podrá personalizarla según sus necesidades. La hemos configurado con los elementos básicos para que pueda comenzar rápidamente. A continuación, explicamos las diferentes secciones que componen nuestra plantilla de planeación de capacidad gratuita.
Información general del proyecto
Aquí hemos incluido una descripción general básica del proyecto, incluyendo su nombre, el nombre del gerente de proyecto, el departamento involucrado y las fechas de inicio y finalización del período que se está planificando. Como siempre, puede agregar o eliminar elementos de esta sección según los requisitos de su proyecto.
Tareas
Ahora llegamos al primer cuadro, que está diseñado para ayudar a planificar las tareas incluidas en el alcance del proyecto. Por ello, el primer elemento será una lista de esas tareas. También puede agregar una breve descripción para cada una.
Duración estimada de las tareas
La duración de una tarea es el tiempo que estima que tomará completarla. Debe indicarse en horas, aunque también puede utilizar minutos o días si resulta más apropiado.
Fecha de inicio
Cada tarea tendrá una fecha de inicio que indica cuándo debe comenzar. Deberá registrar esa fecha aquí.
Fecha de finalización
La fecha de finalización es la fecha límite de la tarea. Esa fecha debe indicarse en esta sección.
Lista de recursos
En el siguiente cuadro comenzará enumerando todos los recursos del proyecto. Aquí hemos incluido recursos humanos o miembros del equipo de proyecto que serán responsables de ejecutar las tareas indicadas anteriormente.
Tarifa por hora de cada recurso
Cada recurso tiene un costo asociado a su utilización. En este caso, se trata de la tarifa por hora del miembro del equipo asignado a la tarea. Registre esa información aquí.
Línea de tiempo de proyecto (Semana 1, Semana 2, Semana 3, Semana 4)
La línea de tiempo de proyecto muestra cuánto tiempo tomará completar una tarea o su duración. Las horas correspondientes a cada semana de la línea de tiempo se registran debajo de la semana correspondiente.
Disponibilidad de recursos (horas por mes)
Es la cantidad total de horas que una persona puede trabajar durante un mes. En este ejemplo, asumimos que los empleados trabajan cinco días a la semana, ocho horas al día. Esto equivale a 160 horas en cuatro semanas.
Utilización de recursos (horas por mes)
Es el número total de horas asignadas a una persona durante un período de cuatro semanas.
Disponibilidad restante de recursos (horas por mes)
Es la cantidad de horas disponibles que quedan después de asignar trabajo a una persona.
Sobreasignación o subasignación de recursos
Es la diferencia entre la cantidad total de horas que una persona puede trabajar y la cantidad de horas que tiene asignadas.
Tasa de utilización de recursos
Es el porcentaje de utilización de un empleado en función de sus horas de trabajo disponibles y las horas que tiene asignadas.
Costos por recurso
Se calculan multiplicando las horas trabajadas por la tarifa por hora.
Más plantillas gratuitas de gestión de recursos
La gestión de capacidad implica mucho más que la planificación. ProjectManager lo entiende y ofrece decenas de plantillas de gestión de proyectos gratuitas para Excel y Word que puede descargar ahora mismo. Estas plantillas cubren todos los aspectos de un proyecto, desde el inicio hasta el cierre, para ayudarle a gestionar mejor su trabajo. A continuación, presentamos algunas plantillas gratuitas que pueden ayudarle con la gestión de recursos.
Plantilla de presupuesto de proyecto
Gestionar recursos durante la planeación de capacidad implica costos. Para asegurarse de haber asignado fondos suficientes al proyecto, necesitará realizar una estimación precisa de esos costos. Nuestra plantilla de presupuesto de proyecto gratuita para Excel le ayuda a identificar todos los costos de mano de obra y materiales para elaborar estimaciones más precisas.
Plantilla de diagrama de Gantt
Los diagramas de Gantt son herramientas ideales para la programación de proyectos. Organizan las tareas y muestran todo el proyecto en una línea de tiempo visual. Sin embargo, pueden ser difíciles de crear en Excel. No se preocupe, ya hemos creado una para usted. Nuestra plantilla de diagrama de Gantt gratuita para Excel le permite listar tareas junto con sus fechas de inicio y finalización. Esa información alimenta automáticamente la línea de tiempo.
Plantilla de plan de recursos
El plan de capacidad forma parte de un plan de recursos más amplio, que también incluye el cronograma y el presupuesto para ayudarle a monitorear el tiempo y los costos, evitar retrasos y controlar gastos excesivos. Nuestra plantilla de plan de recursos gratuita para Excel incluye una lista de recursos, costos y un calendario para planificar y monitorear recursos durante semanas o meses.
Cómo ProjectManager ayuda con la planeación de capacidad
Todas nuestras plantillas son una excelente manera de comenzar a planificar recursos y capacidad, pero solo pueden llevarle hasta cierto punto. Después de todo, las plantillas son documentos estáticos. Deben actualizarse manualmente y no son herramientas colaborativas. Gestionar un proyecto en Excel puede volverse frustrante rápidamente. El software de gestión de proyectos automatiza muchos procesos para que pueda dedicar más tiempo a las tareas que realmente importan. ProjectManager es un software de gestión de proyectos galardonado que le ayuda a gestionar recursos y capacidad en tiempo real para aprovecharlos al máximo.
Monitoree la utilización de recursos con gráficos de carga de trabajo
Poder planificar la capacidad es solo el comienzo. Ahora debe monitorearla para asegurarse de que todo avance según lo previsto. Nuestras herramientas de gestión de recursos le permiten ver la disponibilidad de cada miembro del equipo, incluyendo tiempo libre remunerado, vacaciones y días festivos globales, para facilitar la asignación de tareas. Una vez que comienzan a ejecutar el trabajo, puede cambiar al gráfico de carga de trabajo codificado por colores para identificar si alguien está sobreasignado. Si es así, puede equilibrar la carga de trabajo de todo el equipo directamente desde ese gráfico para que todos trabajen a una capacidad adecuada.
Monitoree costos con hojas de tiempo y paneles en tiempo real
Los costos pueden salirse de control rápidamente si no se monitorean adecuadamente. Nuestra herramienta ofrece varias formas de supervisar los costos del proyecto. Puede utilizar nuestras hojas de tiempo seguras, que agilizan la nómina y brindan visibilidad sobre cuántas horas ha dedicado cada miembro del equipo a sus tareas. Esto le permite saber cuánto está costando ese trabajo. Cuando necesite una vista general de los costos del proyecto, simplemente visite nuestro panel en tiempo real, que recopila automáticamente seis métricas del proyecto, incluyendo costos, y las muestra en gráficos fáciles de interpretar. Lo mejor de todo es que, a diferencia de otras alternativas más limitadas, no requiere una configuración extensa.
Contenido relacionado
Si desea seguir aprendiendo sobre la planeación de capacidad y la gestión de recursos, nuestro sitio es un centro de recursos sobre gestión de proyectos. Allí encontrará artículos interesantes, blogs semanales, guías, videos tutoriales y, por supuesto, plantillas gratuitas. A continuación, compartimos algunos de nuestros mejores contenidos sobre planeación de capacidad y gestión de recursos.
- Planeación de capacidad: estrategias, beneficios y mejores prácticas
- La guía definitiva para la planificación de recursos
- Gestión de recursos: proceso, herramientas y técnicas
ProjectManager es un software ideal para la planeación de capacidad y la gestión de recursos
ProjectManager es un software de gestión de proyectos en línea que permite a los gerentes planificar, gestionar y monitorear recursos desde cualquier lugar y en cualquier momento. Utilice múltiples vistas de proyecto para planificar recursos y permita que los equipos trabajen con las herramientas que prefieran para ejecutar sus tareas, ya sea mediante listas de tareas, tableros kanban, calendarios y más. Los usuarios pueden compartir archivos, comentar a nivel de tarea y recibir notificaciones por correo electrónico y alertas dentro de la aplicación para mantener a todos alineados y fomentar una mejor colaboración. Comience hoy mismo con ProjectManager de forma gratuita.
