Una plantilla de caso de negocio es un documento que ayuda a vender tu proyecto. Recopila los puntos principales de un proyecto y los presenta de forma clara y concisa. Nuestra plantilla de caso de negocio gratuita para Word es una herramienta excelente para reunir esos datos importantes durante la fase de iniciación del proyecto y demostrar a los interesados el valor y la viabilidad del proyecto.
El diagrama de Gantt de ProjectManager ayuda a convertir la información recabada en una plantilla de caso de negocio en un plan claro y accionable: mapea las tareas, vincula las dependencias y crea cronogramas en una plataforma visual. Permite a los equipos planificar el trabajo, asignar recursos de manera eficiente y establecer líneas base para evaluar el desempeño frente al plan original. Con actualizaciones en tiempo real y seguimiento automático del progreso, los responsables de tomar decisiones pueden identificar riesgos rápidamente, ajustar los cronogramas y mantener los proyectos alineados con los objetivos estratégicos definidos en el caso de negocio. Comienza hoy mismo con ProjectManager de forma gratuita.

¿Qué es un caso de negocio?
El caso de negocio es un documento utilizado en la gestión de proyectos para demostrar que los costos asociados al proyecto son justificados y que habrá un buen retorno de la inversión. Estos documentos resumen distintos aspectos del proyecto, incluyendo su objetivo, además de los costos y los beneficios que el proyecto aportará a sus partes interesadas.
Puedes pensar en el caso de negocio como la propuesta que presentas para convencer al cliente o al interesado. Justifica el proyecto evaluando los beneficios, los costos y los riesgos, y demuestra por qué el camino elegido es la solución preferida al problema que el proyecto busca resolver o la necesidad que pretende atender. Esta aprobación es esencial para que cualquier proyecto logre sus objetivos.
Un caso de negocio aporta detalles que solo se esbozan en la propuesta de proyecto. A diferencia de la acta de constitución del proyecto, que es una descripción de alto nivel del proyecto y sus entregables, el caso de negocio se centra más en el retorno de la inversión y las oportunidades futuras. El acta de constitución detalla el proyecto en sí mismo, mientras que el caso de negocio justifica la decisión de la empresa de asumir ese proyecto.

Por qué necesitas una plantilla de caso de negocio
La principal razón por la que una plantilla de caso de negocio es tan importante es que realiza el análisis previo para las partes interesadas y demuestra que el gasto merece el retorno de su inversión. En la cartera de una empresa puede haber muchos proyectos y solo un número limitado de recursos para ejecutarlos. Es fundamental saber qué proyecto será rentable desde el punto de vista financiero.
Un caso de negocio actúa como varios tipos de análisis a la vez. Por un lado, es el caso estratégico: examina si el proyecto se alinea con la estrategia general de la empresa. El caso económico evalúa si el proyecto ofrece el mejor valor. El caso comercial analiza el proyecto desde la perspectiva del mercado. El caso financiero verifica si la inversión es asequible para la empresa. El caso de gestión examina a quienes participarán en el proyecto y si son capaces de llevarlo a cabo.
Independientemente del proyecto, grande o pequeño, el caso de negocio es imprescindible, aunque sea solo para definir las necesidades y los objetivos del negocio. Ya sea un documento extenso o una sola página, la plantilla de caso de negocio es una excelente manera de alinear al equipo del proyecto y a las partes interesadas.
Cómo usar nuestra plantilla de caso de negocio para Word

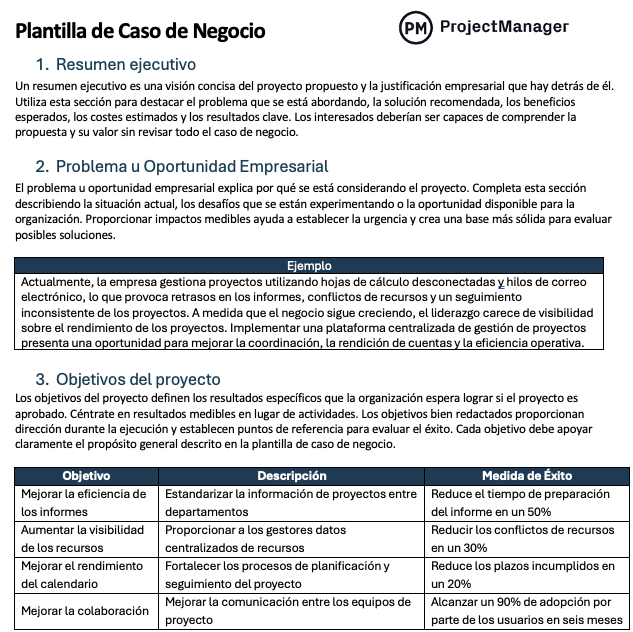

Antes de solicitar financiación, recursos o aprobación ejecutiva, los responsables de tomar decisiones necesitan entender claramente por qué un proyecto debe avanzar. Esta plantilla de caso de negocio para Word guía a los usuarios por la información necesaria para justificar una iniciativa, comparar alternativas, evaluar costos y beneficios, identificar riesgos y demostrar cómo el trabajo propuesto apoya los objetivos organizacionales más amplios.
Resumen ejecutivo
Un resumen ejecutivo es una visión general concisa del proyecto propuesto y la justificación empresarial que lo respalda. Usa esta sección para destacar el problema que se aborda, la solución recomendada, los beneficios esperados, los costos estimados y los resultados clave. Las partes interesadas deben poder comprender la propuesta y su valor sin revisar todo el caso de negocio.
Problema u oportunidad de negocio
El problema u oportunidad de negocio explica por qué se está considerando el proyecto. Completa esta sección describiendo la situación actual, los desafíos que se están experimentando o la oportunidad disponible para la organización. Aportar impactos medibles ayuda a establecer la urgencia y crea una base más sólida para evaluar posibles soluciones.
Objetivos del proyecto
Los objetivos del proyecto definen los resultados específicos que la organización espera alcanzar si el proyecto es aprobado. Concéntrate en resultados medibles más que en actividades. Los objetivos del proyecto bien redactados orientan la ejecución y crean referentes para evaluar el éxito. Cada objetivo debe respaldar claramente el propósito general definido en la plantilla de caso de negocio.
| Objetivo | Descripción | Medida de éxito |
| Mejorar la eficiencia de los informes | Estandarizar los informes de proyectos en todos los departamentos | Reducir el tiempo de preparación de informes en un 50% |
| Aumentar la visibilidad de los recursos | Proporcionar a los gerentes datos centralizados sobre recursos | Reducir los conflictos de recursos en un 30% |
| Mejorar el cumplimiento del cronograma | Fortalecer los procesos de planificación y seguimiento | Disminuir los plazos incumplidos en un 20% |
| Mejorar la colaboración | Mejorar la comunicación entre los equipos de proyecto | Lograr una adopción del 90% en seis meses |
Alineación estratégica
La alineación estratégica demuestra cómo el proyecto propuesto apoya las prioridades organizacionales y los objetivos empresariales a largo plazo. Esta sección conecta los resultados esperados con iniciativas más amplias como el crecimiento, la reducción de costos, la satisfacción del cliente o la mejora operativa. Una sólida alineación ayuda a los responsables a priorizar inversiones y asignar recursos con mayor confianza.
| Prioridad estratégica | Contribución del proyecto | Impacto esperado |
| Eficiencia operativa | Automatiza los informes y el seguimiento del estado del proyecto | Reduce la carga administrativa |
| Crecimiento empresarial | Mejora la coherencia en la entrega de proyectos | Apoya operaciones escalables |
| Satisfacción del cliente | Proporciona mayor visibilidad del avance del proyecto | Mejora la comunicación con el cliente |
| Gestión de costos | Mejora la planificación y utilización de recursos | Reduce los costos evitables del proyecto |
| Transformación digital | Reemplaza procesos manuales con software centralizado | Moderniza las prácticas de gestión de proyectos |
Análisis de opciones
El análisis de opciones compara posibles soluciones para determinar cuál aporta mayor valor a la organización. Evalúa las alternativas según criterios como el costo, los beneficios, la complejidad de implementación y el riesgo. Incluir la opción de “no hacer nada” ofrece una línea base para comprender las consecuencias de la inacción.
| Opción | Descripción | Consideración clave |
| No hacer nada | Continuar usando hojas de cálculo y procesos manuales | Sin costo inicial, pero los problemas actuales persisten |
| Mejorar el proceso existente | Optimizar las hojas de cálculo y métodos de reporte actuales | Mejora moderada con escalabilidad limitada |
| Implementar nuevo software | Implementar una plataforma centralizada de gestión de proyectos | Mayor inversión con mayores beneficios a largo plazo |
Estimación de costos
Las estimaciones de costos identifican la inversión financiera necesaria para completar el proyecto y mantener la solución tras su implementación. Incluye los gastos esperados en mano de obra, tecnología, capacitación, equipos y soporte continuo. Las estimaciones precisas ayudan a las partes interesadas a evaluar la asequibilidad y comparar los costos proyectados con los beneficios esperados.
| Categoría de costo | Descripción | Costo estimado |
| Licencias de software | Suscripción anual para software de gestión de proyectos | $12,000 |
| Servicios de implementación | Configuración del sistema, parametrización y soporte para la migración | $8,000 |
| Capacitación | Incorporación de usuarios y formación de administradores | $3,500 |
| Mano de obra interna | Tiempo de los empleados dedicado a las actividades de implementación | $6,500 |
| Costo total estimado | $30,000 |
Análisis de beneficios
El análisis de beneficios explica el valor que la organización espera obtener una vez completado el proyecto. Concéntrate en resultados medibles siempre que sea posible, incluyendo ahorro de costos, ganancias de productividad, crecimiento de ingresos o mejoras operativas. Cuantificar los beneficios permite a los responsables comparar los retornos esperados con la inversión solicitada.
| Beneficio | Descripción | Valor esperado |
| Ahorro en mano de obra | Reducción del tiempo dedicado a preparar informes | $15,000 anuales |
| Mejor utilización de recursos | Menos conflictos de programación y recursos inactivos | $10,000 anuales |
| Entrega más rápida de proyectos | Reducción de retrasos mediante una planificación mejorada | $20,000 anuales |
| Mayor retención de clientes | Mejor servicio y visibilidad del proyecto | $12,000 anuales |
Evaluación de riesgos
La evaluación de riesgos identifica eventos que podrían afectar negativamente al éxito del proyecto, a los beneficios esperados o a los plazos de implementación. Documenta las amenazas potenciales, evalúa su impacto y define estrategias de respuesta. Abordar los riesgos con anticipación fortalece los esfuerzos de planificación y ayuda a los interesados a tomar decisiones de inversión mejor fundamentadas.
| Riesgo | Impacto potencial | Estrategia de mitigación |
| Resistencia de los usuarios | Baja adopción del nuevo sistema | Proporcionar formación y apoyo en gestión del cambio |
| Sobrecosto presupuestario | El proyecto supera la financiación aprobada | Incluir reservas de contingencia y monitorear el gasto |
| Retrasos en la implementación | La materialización de los beneficios se pospone | Establecer hitos y revisiones de progreso |
| Problemas de migración de datos | Pérdida o corrupción de información crítica | Realizar pruebas y mantener copias de respaldo |
Cronograma e hitos
Un cronograma de proyecto establece cuándo deben comenzar y finalizar las tareas, mientras que los hitos identifican los logros clave alcanzados durante la ejecución. Enumera las actividades principales, asigna fechas planificadas y destaca los hitos más importantes. Organizar el trabajo en un cronograma estructurado ayuda a los interesados a monitorear el avance, coordinar los recursos e identificar posibles retrasos antes de que afecten al proyecto.
| Tarea del proyecto | Fecha de inicio | Fecha de fin | Hito |
| Aprobación del caso de negocio | 15 ene 2027 | 15 ene 2027 | Proyecto aprobado |
| Levantamiento de requisitos | 16 ene 2027 | 31 ene 2027 | |
| Evaluación y selección de proveedor | 1 feb 2027 | 10 feb 2027 | Proveedor seleccionado |
| Configuración de la solución | 11 feb 2027 | 31 mar 2027 | Sistema configurado |
| Migración de datos | 15 mar 2027 | 5 abr 2027 | |
| Pruebas de aceptación de usuario | 6 abr 2027 | 14 abr 2027 | Pruebas completadas |
| Capacitación de usuarios | 15 abr 2027 | 25 abr 2027 | Usuarios capacitados |
| Preparación para el despliegue final | 26 abr 2027 | 30 abr 2027 | |
| Puesta en marcha del sistema | 1 may 2027 | 1 may 2027 | Puesta en marcha |
| Revisión post-implementación | 15 may 2027 | 15 may 2027 | Proyecto cerrado |
Requisitos de recursos
Una entrega exitosa depende de contar con las personas, herramientas y apoyo adecuados a lo largo del proyecto. Identifica los recursos necesarios para ejecutar el trabajo y mantener la solución posteriormente. Una planificación de recursos clara ayuda a prevenir retrasos, problemas presupuestarios y conflictos de capacidad durante la implementación.
| Tipo de recurso | Requisito | Propósito |
| Gerente de proyecto | 1 recurso a tiempo completo | Supervisar la planificación, ejecución y comunicación con los interesados |
| Equipo de implementación | 3 miembros del equipo | Configurar e implementar la solución |
| Plataforma de software | Software de gestión de proyectos | Apoyar la planificación y colaboración del proyecto |
| Recursos de capacitación | Instructor y materiales de capacitación | Preparar a los usuarios para la adopción del sistema |
| Patrocinador ejecutivo | 1 líder senior | Proporcionar dirección estratégica y aprobaciones |
Análisis financiero
El análisis financiero evalúa si los beneficios esperados justifican la inversión del proyecto. Incluye las métricas financieras clave que ayudan a los responsables de tomar decisiones a evaluar el valor, comparar alternativas y priorizar la financiación. Revisar los retornos proyectados junto con los costos estimados ofrece una visión más clara de la viabilidad empresarial general del proyecto.
| Métrica financiera | Valor | Interpretación |
| Costo total del proyecto | $30,000 | Inversión estimada requerida |
| Beneficios anuales | $57,000 | Valor recurrente esperado generado |
| Beneficio neto anual | $27,000 | Beneficios menos costos del proyecto |
| ROI | 90% | Retorno de inversión proyectado |
| Período de recuperación | 6,3 meses | Tiempo necesario para recuperar la inversión |
Supuestos y restricciones
Todo caso de negocio se basa en condiciones que se consideran ciertas y en limitaciones que pueden afectar la ejecución. Documenta los supuestos para aclarar las expectativas de planificación y registra las restricciones que podrían limitar el alcance, el presupuesto, los recursos o los cronogramas. Identificar ambos factores ayuda a los interesados a evaluar la viabilidad y anticipar posibles desafíos.
| Tipo | Descripción | Impacto potencial |
| Supuesto | La financiación del proyecto será aprobada según lo solicitado | Respalda el cronograma de implementación planificado |
| Supuesto | Los interesados clave participarán en los talleres | Facilita el levantamiento de requisitos y la toma de decisiones |
| Restricción | El presupuesto del proyecto está limitado a $30,000 | Limita las opciones de solución y proveedor |
| Restricción | La implementación debe completarse en cuatro meses | Restringe la flexibilidad del cronograma |
| Restricción | La disponibilidad del personal interno es limitada | Puede requerir recursos de apoyo externos |
Criterios de éxito
Los criterios de éxito definen los estándares medibles utilizados para determinar si el proyecto logró los resultados esperados. En lugar de centrarse en las actividades, esta sección identifica los resultados que los interesados esperan tras la implementación. Los criterios de éxito claros establecen la responsabilidad, apoyan la evaluación del desempeño y proporcionan referentes objetivos para medir el valor del proyecto.
| Criterio de éxito | Método de medición | Resultado objetivo |
| Adopción por los usuarios | Porcentaje de empleados que usan activamente el sistema | 90% de adopción en seis meses |
| Eficiencia en los informes | Tiempo promedio para preparar informes de proyecto | 50% de reducción en el tiempo de informes |
| Cumplimiento del cronograma | Porcentaje de proyectos completados a tiempo | 20% de mejora en la entrega puntual |
| Utilización de recursos | Número de conflictos de recursos reportados | 30% de reducción en conflictos |
| Satisfacción de los interesados | Resultados de encuesta post-implementación | Puntuación media de satisfacción de 4,5/5 |
Cómo ProjectManager ayuda a convertir un caso de negocio en un proyecto
ProjectManager es un software de gestión de proyectos que te ayuda a convertir un caso de negocio en un proyecto real. Contamos con las herramientas que necesitas para planificar mejor y monitorear la ejecución, para que entregues tu proyecto a tiempo y dentro del presupuesto.
Crea planes detallados con un Gantt sólido
El plan de proyecto es la hoja de ruta para pasar de la idea a la realidad. Ahora que has trazado ese camino en tu caso de negocio, usa nuestro diagrama de Gantt interactivo para mantenerte organizado. Puedes organizar tareas, vincular dependencias para evitar cuellos de botella y establecer hitos para hacer seguimiento del avance. Nuestra herramienta va más allá al permitirte filtrar la ruta crítica sin cálculos complicados. Una vez que estableces la línea base, puedes generar informes de variación para ver si tu progreso real está alineado con el planificado.
Monitorea el progreso y el rendimiento con paneles en tiempo real
Para cumplir con las expectativas establecidas en tu caso de negocio y mantener informados a los interesados, necesitas tener visibilidad de tu proyecto en todo momento. Nuestro panel de control en tiempo real recopila y calcula automáticamente seis métricas del proyecto y las muestra en gráficos coloridos y fáciles de interpretar. A diferencia de las herramientas más básicas, no requiere configuración. También tenemos informes en tiempo real que profundizan en los datos, que pueden filtrarse para mostrar solo lo que deseas ver y compartirse con los interesados.
Otras plantillas para ayudar a construir un caso de negocio
La plantilla de caso de negocio es una herramienta poderosa para convencer a tus interesados. ProjectManager también es un centro de recursos en línea para todo lo relacionado con la gestión de proyectos, incluyendo docenas de plantillas de gestión de proyectos gratuitas que puedes descargar mientras elaboras tu caso de negocio. Aquí tienes algunas.
Plantilla de resumen ejecutivo
Parte de cualquier caso de negocio es el resumen ejecutivo. Si necesitas ayuda para redactar esta visión general, nuestra plantilla de resumen ejecutivo gratuita para Word es lo que debes descargar. Aquí encontrarás todo lo que necesitas para reunir los puntos principales y redactar un resumen ejecutivo potente y directo.
Plantilla de análisis FODA
Al desarrollar un plan estratégico para tu caso de negocio, nuestra plantilla de análisis FODA gratuita para Word te ayuda a mapear los factores internos y externos de influencia. Esta descarga gratuita puede ayudarte a ver tu proyecto en un contexto más amplio.
Plantilla de estimación
Otra parte importante de un caso de negocio es la valoración financiera. Nuestra plantilla de estimación gratuita para Excel te ayuda a identificar todos los costos del proyecto relacionados con la mano de obra, los materiales y más, para demostrar a los interesados por qué su inversión les dará un mayor retorno.
Contenido relacionado
ProjectManager también es un gran lugar para leer sobre gestión de proyectos. Publicamos varios blogs a la semana y tenemos cientos de vídeos tutoriales, guías, documentos técnicos y mucho más. Aquí tienes algunos relacionados con la elaboración de un caso de negocio.
- 15 plantillas gratuitas de Word y Excel para negocios
- Cómo redactar un caso de negocio
- Análisis costo-beneficio para proyectos: guía paso a paso
- ¿Qué es un plan de proyecto? La guía definitiva de planificación
ProjectManager es un software galardonado que organiza el trabajo, monitorea el progreso e informa sobre el rendimiento para mantenerte productivo. Ya sea que gestiones un proyecto, un programa o una cartera de proyectos, contamos con las herramientas que conectan a los equipos entre departamentos. Los datos en tiempo real te ayudan a tomar decisiones más inteligentes. Comienza hoy mismo con ProjectManager de forma gratuita.
